В связи с ремонтными работами на линии осуществляется переток электроэнергии в Абхазию из России.
Пропускная способность линии на сегодняшний день составляет около 260 мегаватт, а после ремонта она увеличится и будет более 300 мегаватт.
«Если мы восстановим основную часть участка ВЛ, это позволит нам уйти от ограничений мощности в пиковые нагрузки. Если у нас в зимний период обычно производились веерные отключения, связанные в том числе и с ограниченной пропускной мощностью ВЛ, то по завершении ремонтных работ этот вопрос будет снят. Нам же, по возможности, надо будет провести реконструкцию на подстанциях по увеличению их мощности. В первую очередь, это касается города Сухум», - рассказала Кристина Озган.
Что касается отключений электричества, то они, по словам Озган, уже не будут связаны с ограничениями мощности нагрузки.
«Часто возникали непредвиденные ситуации, но самой главной проблемой являлись пропускные возможности этой линии, потому что объёмы потребления не соизмеримы с теми объемами, которые может пропустить данная линия. Сейчас осуществляется замена проводов на более современные, облегченные, но при этом имеющие большую пропускную способность», – сказала Озган.
На участке, протяженностью в 31,5 км, провода будут заменены полностью.

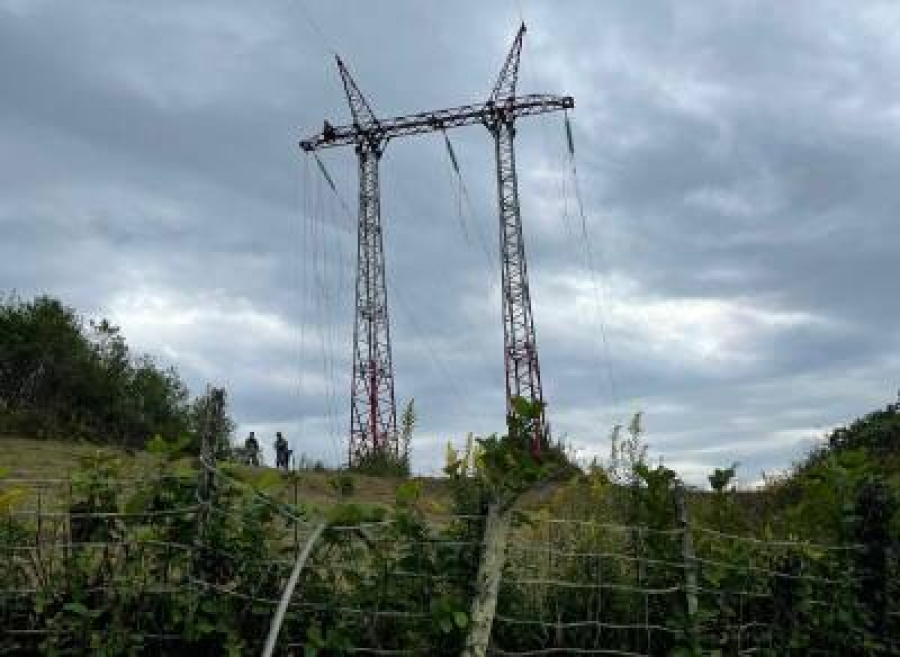

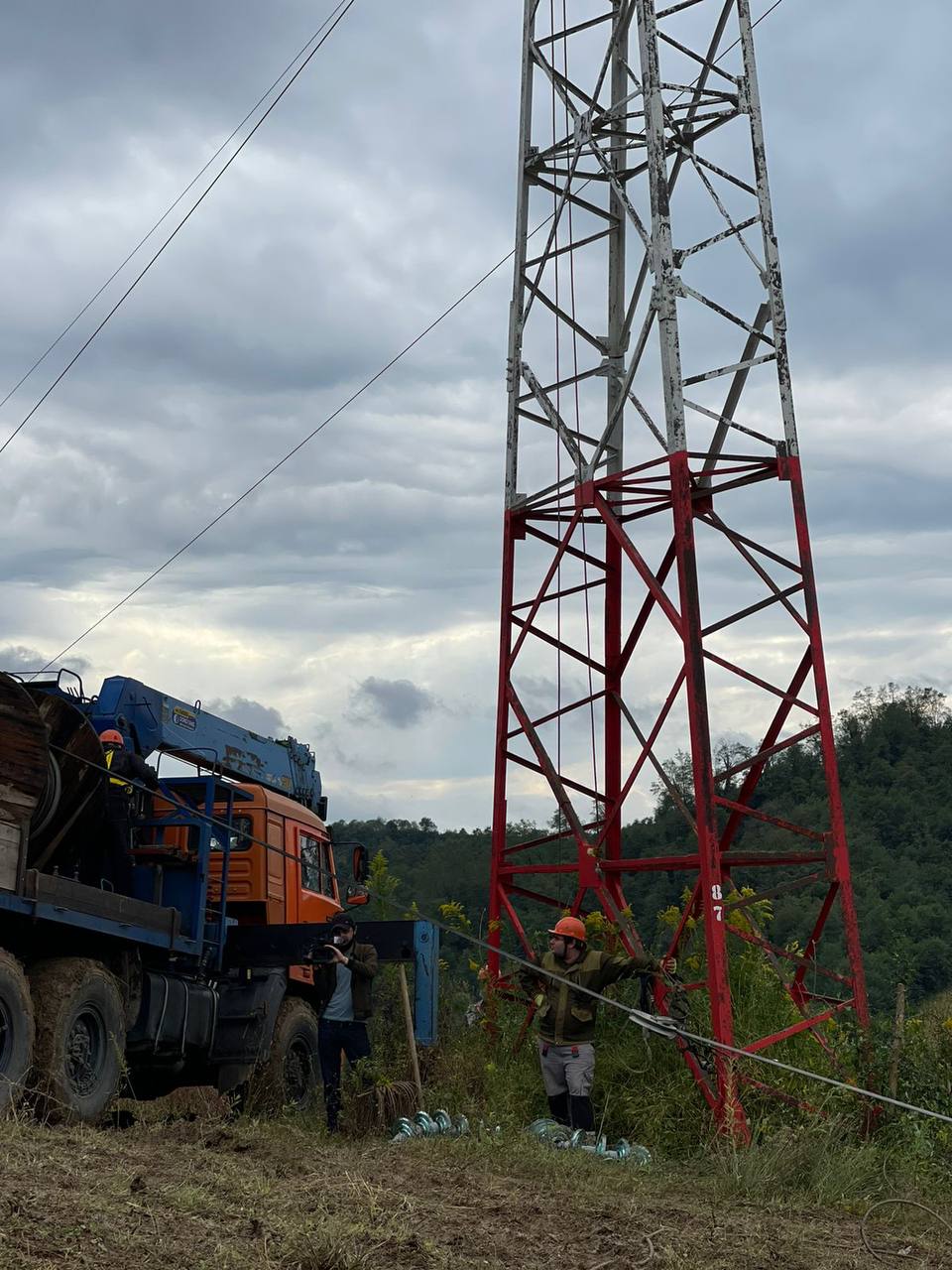

По словам директора оперативно-технического управления РУП «Черноморэнего» Руслана Кварчия, уже укреплены опоры, которые нуждались в этом. Опор же всего 109. Будет полностью заменен грозозащитный трос, он с оптоволокном.
Высоковольтная линия «Ачгуара» - одно из самых уязвимых мест в энергетике Абхазии. Пропускная способность линии, введённой в эксплуатацию в 1956 году, составляет около 240 мегаватт, при перегрузах эта цифра достигает 280 мегаватт. Срок службы подобных линий на металлических опорах составляет 50 лет, и он уже давно истек.
